Quy trình thi công nhà xưởng là yếu tố then chốt quyết định chất lượng, tiến độ và chi phí của toàn bộ dự án. Dù xây dựng nhà xưởng sản xuất thực phẩm, kho lạnh hay nhà máy cơ khí, mỗi giai đoạn đều cần tuân thủ tiêu chuẩn kỹ thuật nghiêm ngặt và có sự phối hợp chặt chẽ giữa các bên liên quan. Hãy cùng chúng tôi tìm hiểu toàn bộ quy trình từ thiết kế, thi công đến nghiệm thu bàn giao, giúp chủ đầu tư nắm rõ từng bước và tránh các rủi ro phổ biến.
1. Quy trình thiết kế nhà xưởng
Thiết kế nhà xưởng không đơn thuần là vẽ bản vẽ kiến trúc mà là quá trình chuyển đổi nhu cầu sản xuất của doanh nghiệp thành giải pháp kỹ thuật tối ưu về không gian, kết cấu và hệ thống kỹ thuật. Giai đoạn này quyết định 70% chất lượng và chi phí của toàn dự án, vì vậy cần được thực hiện bài bản và có sự tham gia của kỹ sư chuyên ngành.
1.1. Khảo sát địa chất và phân tích mặt bằng
Trước khi thiết kế, đội ngũ kỹ thuật cần thu thập đầy đủ dữ liệu thực địa. Đây là bước nền tảng để lựa chọn phương án móng phù hợp và tránh phát sinh chi phí trong thi công.
Các hạng mục khảo sát bắt buộc:
- Khảo sát địa chất: Khoan lấy mẫu SPT, xác định lớp đất, sức chịu tải nền và chiều sâu mực nước ngầm.
- Đo đạc địa hình: Bản vẽ hiện trạng tỷ lệ 1:500, cao độ mặt bằng, xác định hướng thoát nước tự nhiên.
- Đánh giá hạ tầng kỹ thuật: Vị trí cấp điện, cấp nước, cống thoát nước và giao thông tiếp cận công trình.
- Xem xét yêu cầu đặc thù: PCCC, môi trường, khoảng lùi xây dựng theo quy hoạch khu công nghiệp.
1.2. Thiết kế sơ bộ: Bố cục và phương án kết cấu
Thiết kế sơ bộ là bước chuyển kết quả khảo sát thành phương án không gian và kết cấu tổng thể. Đây là thời điểm để chủ đầu tư và nhà thầu thống nhất về quy mô, công năng và tiêu chuẩn sử dụng trước khi đi vào chi tiết.

Nội dung thiết kế sơ bộ gồm:
- Mặt bằng tổng thể: Phân chia khu vực sản xuất, kho nguyên liệu, thành phẩm, văn phòng, khu xử lý nước thải và hạ tầng ngoài.
- Sơ đồ luồng sản xuất: Bố trí dây chuyền theo nguyên tắc một chiều, tránh chéo vùng sạch và bẩn, tối ưu hóa di chuyển nội bộ.
- Phương án kết cấu: Lựa chọn giữa khung thép tiền chế, bê tông cốt thép hoặc kết hợp tùy theo tải trọng, nhịp khẩu và tiến độ.
- Giải pháp vỏ bao che: Tôn mái, iso-panel, tường xây gạch hoặc panel tùy yêu cầu cách nhiệt, cách âm và phòng sạch.
1.3. Thiết kế kỹ thuật, bản vẽ thi công và dự toán
Sau khi phương án sơ bộ được phê duyệt, đội ngũ kỹ sư triển khai bộ hồ sơ thiết kế kỹ thuật đầy đủ. Bộ hồ sơ này là cơ sở để đấu thầu thi công, xin phép xây dựng và kiểm soát chất lượng trên công trường.
Bộ hồ sơ thiết kế kỹ thuật bao gồm:
- Bản vẽ kiến trúc: Mặt bằng, mặt cắt, mặt đứng tỷ lệ 1:100 và chi tiết cấu tạo tỷ lệ 1:20.
- Bản vẽ kết cấu: Tính toán móng, cọc, khung thép theo TCVN 5574:2018 (BTCT) và TCVN 5575:2012 (kết cấu thép), kèm shop drawing.
- Bản vẽ MEP: Sơ đồ điện một tuyến, cấp thoát nước, PCCC (sprinkler, hydrant, báo cháy), thông gió và HVAC.
- Bảng khối lượng (BOM) và dự toán: Chi tiết từng hạng mục, đơn giá thực tế, dự phòng phát sinh và tiến độ giải ngân.
- Tiến độ tổng thể: Phân kỳ thi công, cột mốc nghiệm thu trung gian và ngày hoàn thành bàn giao.
2. Quy trình thi công nhà xưởng (5 giai đoạn)
Sau khi hoàn thành hồ sơ thiết kế và thủ tục pháp lý, công tác thi công được triển khai theo 5 giai đoạn liên tiếp. Mỗi giai đoạn có yêu cầu kỹ thuật riêng và cần nghiệm thu trung gian trước khi chuyển sang bước tiếp theo.
2.1. Chuẩn bị mặt bằng và xử lý nền móng
Đây là giai đoạn tạo nền tảng vật lý cho toàn bộ công trình. Sai sót ở giai đoạn này sẽ kéo theo hàng loạt vấn đề về lún nứt, lệch tim và tốn kém khắc phục về sau.
Trình tự thực hiện:
- San lấp và gia cố nền: Phát quang, bóc lớp đất hữu cơ, đắp cát tôn nền theo cao độ thiết kế, lu lèn đạt độ chặt K95 hoặc K98 tùy yêu cầu.
- Xử lý nền yếu (nếu cần): Áp dụng ép cọc BTCT đúc sẵn, cọc khoan nhồi hoặc gia cố nền bằng cọc cát tùy kết quả SPT. Thử tải PDA cho tối thiểu 2% số lượng cọc.
- Định vị tim móng: Sử dụng máy kinh vĩ toàn đạc, sai số cho phép dưới 5 mm. Đặt bu lông neo theo bản vẽ shop drawing của cột thép.
- Thi công móng và đà kiềng: Đổ bê tông móng cốt thép đạt mác thiết kế (thường B25 đến B30), bảo dưỡng ẩm tối thiểu 7 ngày trước khi tháo ván khuôn.

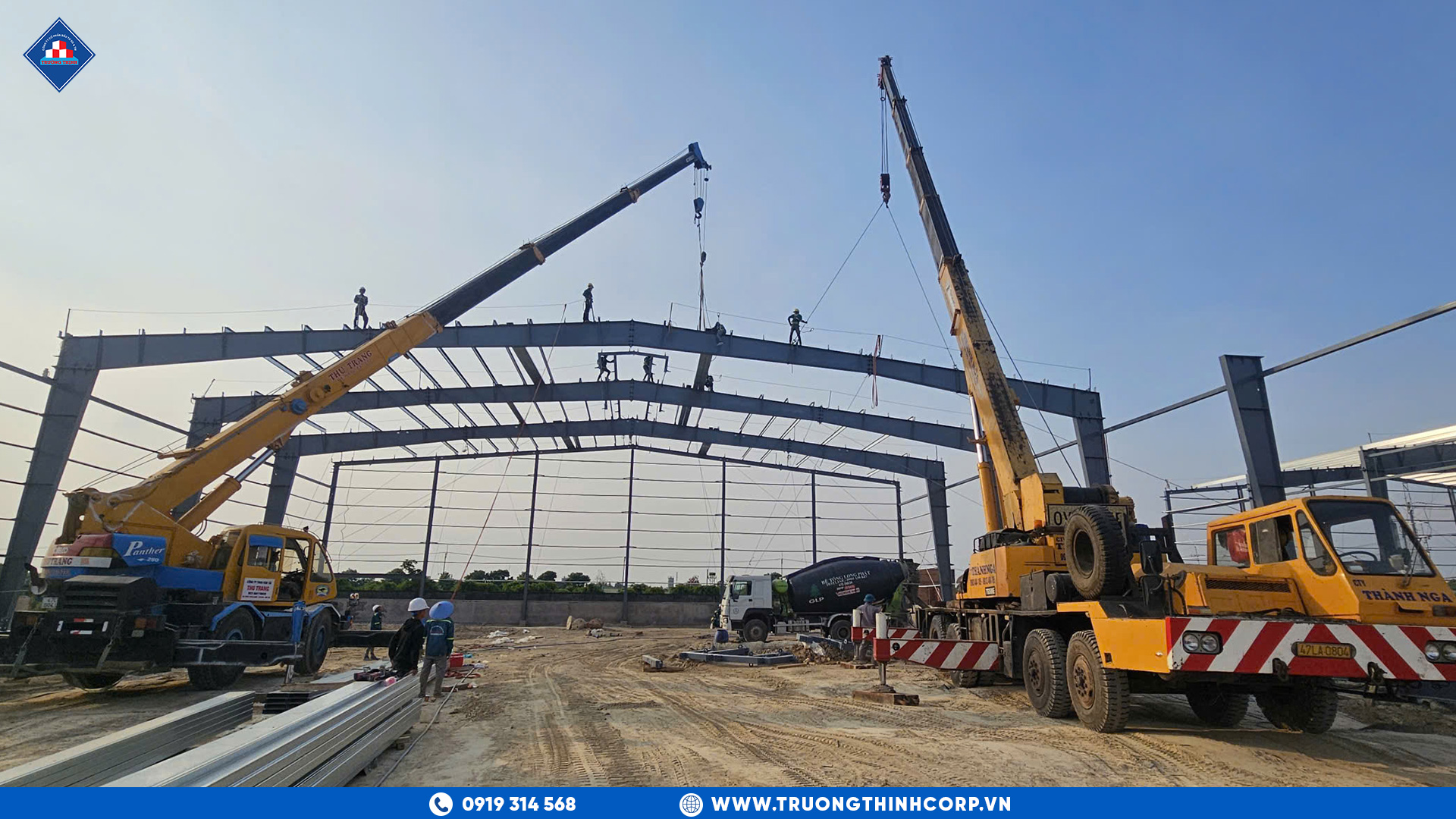

2.2. Lắp dựng kết cấu thép tiền chế
Kết cấu thép là bộ khung chịu lực chính của nhà xưởng, quyết định độ bền, nhịp khẩu và khả năng chịu tải của công trình. Với nhà xưởng công nghiệp, hệ thép tiền chế (PEB) được ưu tiên vì tiến độ lắp dựng nhanh và độ chính xác cao.

Trình tự lắp dựng khung thép:
- Kiểm tra cấu kiện xuất xưởng: Đối chiếu kích thước, mác thép, lớp sơn lót chống rỉ và tem nhận diện (traceability) với hồ sơ QC xuất xưởng.
- Lắp dựng cột chính: Cẩu cột vào vị trí bu lông neo, căn chỉnh thẳng đứng bằng dây dọi và máy toàn đạc, sai số độ thẳng đứng không vượt H/1000.
- Lắp kèo và hệ giằng: Lắp từ trong ra ngoài, từ khung giằng đứng (bracing frame) trước để đảm bảo ổn định tổng thể trước khi siết chặt bu lông.
- Lắp xà gồ và hệ phụ: Xà gồ Z, C theo khoảng cách thiết kế; thanh chống gió mái (sag rod) và giằng mái được lắp đồng thời.
- Kiểm tra và nghiệm thu kết cấu: Kiểm tra NDT 10% mối hàn chính (VT/PT/MT), kiểm tra mô men siết bu lông cường độ cao theo chứng chỉ nhà sản xuất.
2.3. Thi công tường bao, mái và vỏ công trình
Vỏ bao che không chỉ bảo vệ không gian bên trong khỏi thời tiết mà còn ảnh hưởng trực tiếp đến nhiệt độ môi trường làm việc, tiêu thụ điện năng làm lạnh và tuổi thọ thiết bị sản xuất.
Hạng mục thi công tường bao và mái:
- Tôn mái: Tôn màu phun sơn tĩnh điện độ dày tối thiểu 0,5 mm, có lớp bông thủy tinh cách nhiệt 50 đến 75 mm. Nghiệm thu bằng cách phun nước 24 giờ kiểm tra dột và bu lông đạt cường độ 6.8.
- Iso-panel tường: Lõi PU hoặc EPS độ dày 50 đến 150 mm tùy yêu cầu nhiệt, áp dụng cho kho lạnh, phòng sạch và xưởng chế biến thực phẩm. Kiểm tra độ kín tại các mối nối bốn góc.
- Tường xây gạch: Chiều cao tường gạch thường từ 1 đến 1,5 m tính từ mặt nền, kết hợp với iso-panel phía trên, đảm bảo va chạm từ xe nâng và độ bền ẩm ướt.
- Hệ thống thoát nước mái: Máng xối inox hoặc tôn mạ kẽm, độ dốc tối thiểu 1%, ống thoát nước xuống dẫn về hố ga thoát nước ngoại vi.
- Cửa đi và cửa thông gió: Cửa cuốn công nghiệp chiều cao tối thiểu 4,5 m cho xe nâng; cửa cuốn kho lạnh có ron nhiệt.
2.4. Lắp đặt hệ thống kỹ thuật MEP
Hệ thống MEP (Cơ, Điện, Nước) chiếm từ 25 đến 40% tổng giá trị công trình nhà xưởng tùy loại hình sản xuất. Đây cũng là hạng mục dễ phát sinh sai sót nhất nếu không có bản vẽ phối hợp (coordination drawing) và giám sát chuyên ngành.
|
Hệ thống
|
Hạng mục chính
|
Tiêu chuẩn nghiệm thu
|
|
Điện
|
Trạm biến áp, tủ MDB/DB, đi cáp, chiếu sáng, tiếp địa, chống sét
|
TCVN 9358:2012, QCVN 12:2014/BXD
|
|
Nước
|
Cấp nước sạch, nước sản xuất, thoát nước sàn, xử lý nước thải
|
QCVN 01-1:2018/BYT, QCVN 11-MT:2015
|
|
PCCC
|
Sprinkler tự động, hydrant, báo cháy, bình CO₂
|
QCVN 06:2022/BXD, TCVN 7161
|
|
HVAC
|
Máy lạnh công nghiệp, thông gió cơ học, hút bụi
|
ASHRAE 62.1, TCVN 5687:2010
|
|
Cơ khí đặc thù
|
Cầu trục, băng tải, hệ thống khí nén
|
Theo tiêu chuẩn nhà sản xuất thiết bị
|
2.5. Hoàn thiện, nghiệm thu và bàn giao
Giai đoạn hoàn thiện là thời điểm phát sinh nhiều thay đổi ngoài hợp đồng nhất. Cần có quy trình Change Order rõ ràng: mọi điều chỉnh đều phải có biên bản ký xác nhận trước khi thi công.
Các hạng mục hoàn thiện chính:
- Sàn epoxy self-leveling: Độ dày 3 đến 5 mm, nền bê tông đạt tối thiểu 250 kg/cm² và độ ẩm dưới 4% trước khi phủ epoxy. Độ phẳng F-number tối thiểu FL 25, FF 20.
- Sơn bảo vệ kết cấu thép: Lớp phủ epoxy hoặc polyurethane theo hệ thống thiết kế, đặc biệt chú trọng vùng tiếp xúc ẩm và hơi muối trong xưởng chế biến thủy sản.
- Vạch sơn sàn và biển hiệu an toàn: Lối đi bộ màu vàng, vùng nguy hiểm màu đỏ, lối thoát hiểm màu xanh lá theo TCVN 7879:2008.
- Hạ tầng ngoài: Đường nội bộ bê tông B25 độ dày 20 đến 25 cm, cống thoát nước mặt, đèn chiếu sáng sân, hàng rào và camera an ninh.
Quy trình nghiệm thu và bàn giao:
|
Bước
|
Nội dung nghiệm thu
|
Bên tham gia
|
|
1
|
Nghiệm thu móng và cọc (biên bản trung gian)
|
Chủ đầu tư, Tư vấn giám sát, Nhà thầu
|
|
2
|
Nghiệm thu kết cấu thép (NDT, bu lông)
|
Chủ đầu tư, Tư vấn giám sát, Nhà thầu
|
|
3
|
Thử nghiệm MEP: flow test, pressure test, alarm test
|
Nhà thầu MEP, Giám sát, PC PCCC
|
|
4
|
Nghiệm thu tổng thể, bàn giao bản vẽ hoàn công
|
Đầy đủ các bên, đại diện cơ quan nhà nước
|
|
5
|
Đào tạo vận hành và bàn giao Manual tiếng Việt
|
Nhà thầu, Kỹ thuật vận hành của chủ đầu tư
|
3. Điều kiện đảm bảo chất lượng thi công nhà xưởng
Chất lượng thi công nhà xưởng không chỉ phụ thuộc vào kỹ thuật mà còn đòi hỏi sự tuân thủ đồng thời bốn nhóm điều kiện: pháp lý, kỹ thuật, an toàn và quản lý. Thiếu sót ở bất kỳ nhóm nào đều có thể dẫn đến đình công trình, phát sinh chi phí hoặc không được cấp phép hoạt động.
3.1. Hồ sơ pháp lý và giấy phép
Trước khi phát lệnh khởi công, các giấy tờ pháp lý sau phải hoàn tất:
- Giấy phép xây dựng nhà xưởng: Do Sở Xây dựng hoặc BQL khu công nghiệp cấp.
- Hồ sơ PCCC thẩm duyệt: Phòng Cảnh sát PCCC thẩm duyệt thiết kế trước khi thi công và nghiệm thu hoàn công sau khi lắp đặt xong.
- Báo cáo đánh giá tác động môi trường (DTM): Bắt buộc với nhà máy chế biến thực phẩm, thủy sản và các ngành có phát thải.
- Chấp thuận đấu nối điện và nước: Cần xin trước ít nhất 30 ngày để tránh chậm tiến độ tại giai đoạn MEP.
3.2. Tiêu chuẩn kỹ thuật và vật liệu
Tất cả vật liệu sử dụng phải có chứng chỉ xuất xứ, phiếu kiểm định và phù hợp với tiêu chuẩn Việt Nam hoặc quốc tế được chỉ định trong hồ sơ thiết kế.
|
Hạng mục
|
Tiêu chuẩn áp dụng
|
Kiểm tra chất lượng
|
|
Thép kết cấu
|
TCVN 5575:2012, JIS/ASTM/EN tùy dự án
|
Chứng chỉ Mill Certificate, kiểm tra NDT
|
|
Bê tông cọc và móng
|
TCVN 5574:2018, mác B25-B30
|
Lấy mẫu tổ 3 viên, thử nén 28 ngày
|
|
Tôn mái và tường
|
TCVN 4051 trở lên, mạ kẽm-nhôm AZ150
|
Kiểm tra độ dày sơn, thử dột nước
|
|
Iso-panel kho lạnh
|
Tiêu chuẩn nhà sản xuất, lõi PU density >= 40 kg/m³
|
Kiểm tra độ dẫn nhiệt λ, độ kín mối nối
|
|
Sơn chống ăn mòn
|
ISO 12944, hệ thống C3-C5 tùy môi trường
|
Đo độ dày khô bằng máy đo từ tính
|
3.3. An toàn lao động và bảo vệ môi trường
An toàn lao động trên công trường là trách nhiệm pháp lý của nhà thầu và là tiêu chí đánh giá năng lực tổng thầu. Các yêu cầu bắt buộc gồm:
- Trang bị bảo hộ cá nhân (PPE): Mũ cứng, dây an toàn khi làm việc trên cao, giày bảo hộ và kính bảo hộ cho tất cả công nhân thi công.
- Kế hoạch an toàn công trình (Safety Plan): Lập và phổ biến trước khi khởi công, cập nhật khi có hạng mục nguy hiểm mới như cẩu lắp và hàn trên cao.
- Kiểm soát bụi và tiếng ồn: Che chắn công trình, tưới ẩm khu vực san lấp, giới hạn thi công ồn ào trong giờ hành chính.
- Xử lý chất thải thi công: Đất thải, bê tông phế liệu và thùng sơn rỗng phải được xử lý theo quy định môi trường địa phương, không đổ ra khu vực công cộng.
3.4. Quản lý tiến độ và giám sát chất lượng
Hệ thống quản lý dự án chặt chẽ là yếu tố quyết định nhà thầu có giao công trình đúng hẹn và đúng chất lượng hay không. Ba công cụ quản lý cần thiết gồm:
- Sơ đồ tiến độ (Gantt chart): Phân rã đến cấp công tác, xác định đường crit, cập nhật thực tế hàng tuần và báo cáo chủ đầu tư.
- Hệ thống QA/QC: Biên bản nghiệm thu trung gian từng hạng mục, phiếu thí nghiệm vật liệu được lưu trữ và bàn giao toàn bộ cùng hồ sơ hoàn công.
- Tư vấn giám sát độc lập (Owner's Engineer): Đối với dự án trên 10 tỷ đồng, nên thuê tư vấn giám sát độc lập song hành.
4. Trường Thịnh Corp: Nhà thầu thi công nhà xưởng trọn gói
Trường Thịnh Corp là doanh nghiệp Việt Nam tiêu chuẩn quốc tế, chuyên thiết kế, sản xuất và lắp dựng kết cấu thép cho các dự án công nghiệp trong và ngoài nước. Với hơn 18 năm hoạt động và hai nhà máy kết cấu thép tại Bình Dương công suất lên đến 1.500 tấn/tháng, Trường Thịnh Corp đã triển khai thành công nhiều dự án nhà xưởng quy mô lớn cho các chủ đầu tư, tổng thầu EPC và đối tác xuất khẩu tại Singapore, Indonesia, Australia, Thái Lan,...
Quy trình thi công nhà xưởng đúng chuẩn gồm ba giai đoạn lớn liên thông: thiết kế bài bản, thi công kỹ thuật qua 5 bước tuần tự và đảm bảo bốn nhóm điều kiện chất lượng xuyên suốt dự án. Lựa chọn nhà thầu có năng lực sản xuất kết cấu thép nội tại, hệ thống QC được chứng nhận và kinh nghiệm triển khai thực tế là yếu tố quyết định để công trình hoàn thành đúng tiến độ, đúng chất lượng và trong ngân sách.
