Mỗi khi khởi động dự án nhà xưởng, kho bãi hay trung tâm logistics, một trong những bài toán đầu tiên mà chủ đầu tư phải đối mặt là: chọn nhà thép tiền chế hay nhà bê tông cốt thép? Đây không chỉ là quyết định về vật liệu, mà còn là quyết định ảnh hưởng trực tiếp đến tiến độ vận hành, chi phí vòng đời và khả năng thích ứng của công trình sau này. Bài phân tích dưới đây tổng hợp các tiêu chí kỹ thuật, kinh tế và môi trường dựa trên dữ liệu thực tế, tiêu chuẩn trong nước lẫn quốc tế, giúp bạn đưa ra lựa chọn có căn cứ ngay từ giai đoạn lập kế hoạch dự án.
1. Kết cấu nhà thép tiền chế và nhà bê tông cốt thép khác nhau ở điểm nào?
Hiểu rõ bản chất vật liệu và phương thức thi công là nền tảng để so sánh hai loại kết cấu này một cách khách quan và toàn diện.
1.1. Đặc điểm kết cấu nhà thép tiền chế

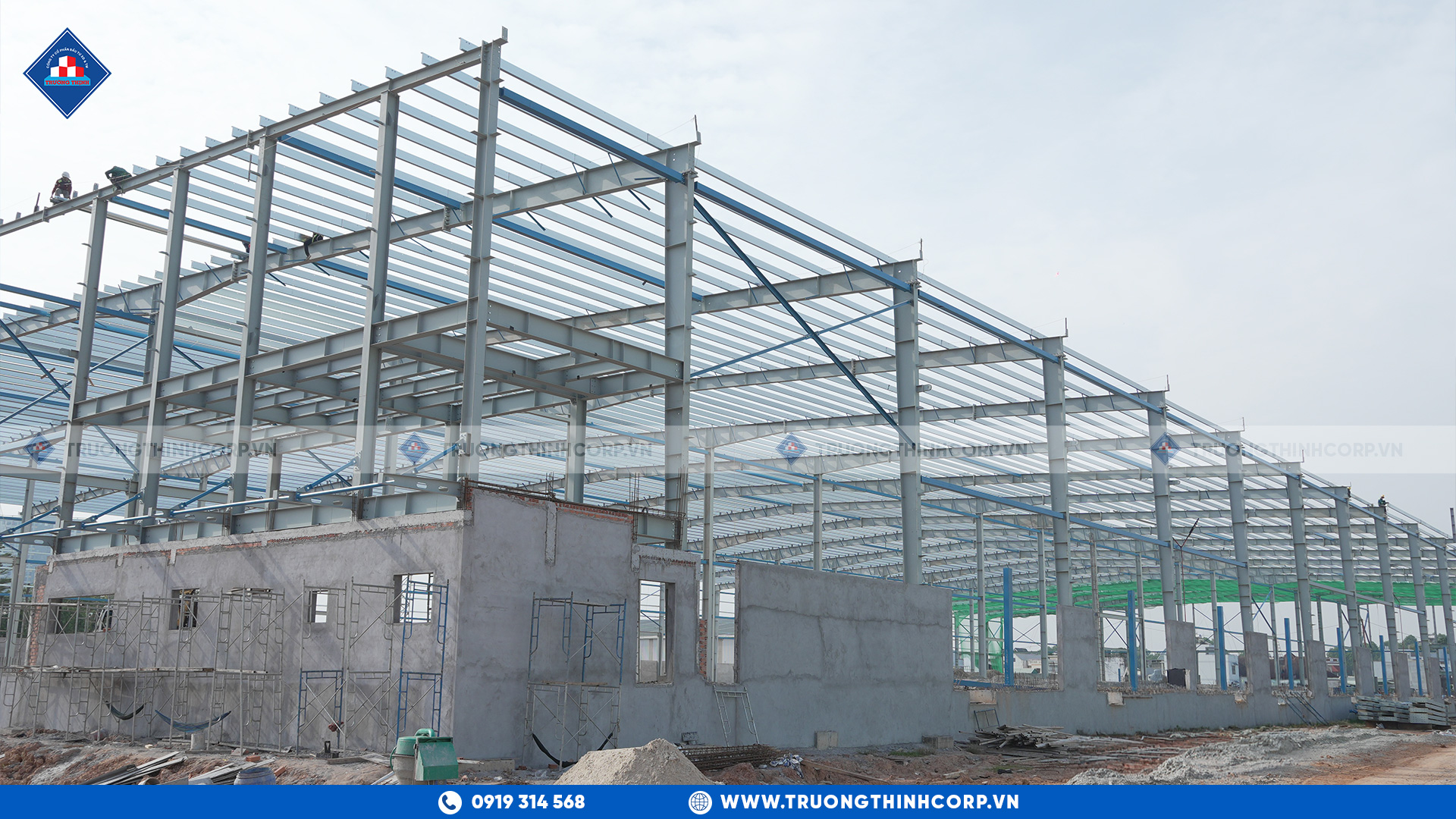

Nhà thép tiền chế sử dụng thép kết cấu, phổ biến nhất là thép SS400 (tương đương A36 theo ASTM) hoặc các mác cao hơn, với cường độ chịu kéo từ 400 MPa trở lên, được gia công hoàn toàn tại nhà máy theo bản vẽ thiết kế. Toàn bộ cấu kiện khung chính gồm dầm, cột dạng chữ I, cột dạng chữ H, xà gồ, giằng và tấm bao che được cắt, hàn, kiểm định rồi đánh số chi tiết trước khi chuyển ra công trường để lắp ráp.

Nhờ phương pháp sản xuất tập trung này, chất lượng của từng cấu kiện được kiểm soát chặt chẽ và truy xuất đầy đủ, giảm thiểu sai số do yếu tố con người hay thời tiết vốn thường xảy ra khi thi công ngoài trời. Về mặt kết cấu, khung thép tiền chế có khả năng vượt nhịp từ 30 đến 60 m mà không cần cột giữa theo tiêu chuẩn AISC LRFD và TCVN 5575:2012, đồng thời trọng lượng bản thân nhẹ hơn đáng kể so với kết cấu bê tông, giúp giảm tải trọng lên móng từ 40 đến 50%.
1.2. Đặc điểm kết cấu nhà bê tông cốt thép
Nhà bê tông cốt thép (BTCT) kết hợp bê tông mác từ M250 đến M350 với cốt thép CB300V, được đổ và đầm tại công trường qua hệ thống ván khuôn. Kết cấu này có tính chịu nén cao, khả năng chống cháy tốt hơn theo điều kiện kết cấu (đạt giới hạn chịu lửa từ 2 đến 4 giờ theo TCVN 2622:1995) và phù hợp với các công trình có yêu cầu kiến trúc phức tạp, nhiều tầng.
Tuy nhiên, bê tông thi công tại chỗ phụ thuộc nhiều vào tay nghề công nhân, điều kiện thời tiết và thời gian dưỡng hộ (tối thiểu 28 ngày mỗi lớp để đạt cường độ thiết kế), dẫn đến tiến độ thường chậm và khó kiểm soát đồng đều về chất lượng trên toàn công trình.
Bảng 1: So sánh đặc điểm kết cấu
|
Tiêu chí so sánh
|
Nhà thép tiền chế
|
Nhà bê tông cốt thép
|
|
Vật liệu chính
|
Thép kết cấu (thường SS400 hoặc A36), cường độ chịu kéo từ 400 MPa trở lên
|
Bê tông từ M250 đến M350 kết hợp cốt thép CB300V
|
|
Kiểm soát chất lượng
|
Sản xuất tập trung tại nhà máy, kiểm định từng cấu kiện
|
Đổ tại chỗ, phụ thuộc tay nghề và điều kiện thời tiết
|
|
Khả năng vượt nhịp
|
Từ 30 đến 60 m không cần cột giữa (theo AISC & TCVN 5575:2012)
|
Từ 6 đến 9 m thông thường; vượt nhịp lớn cần dầm sâu, tốn kém
|
|
Tải trọng lên móng
|
Nhẹ hơn khoảng 40 đến 50% nhờ trọng lượng kết cấu thấp
|
Tải trọng bản thân lớn, yêu cầu móng cọc hoặc băng sâu
|
|
Phù hợp nền đất yếu
|
Rất phù hợp (đồng bằng, ven sông, ĐBSCL)
|
Cần xử lý nền phức tạp, chi phí cao
|
2. Thời gian thi công: Nhà thép tiền chế rút ngắn tiến độ bao nhiêu?
Trong dự án công nghiệp, mỗi tháng chậm bàn giao là một tháng mất doanh thu. Với cùng quy mô công trình khoảng 5.000 m², chênh lệch tiến độ giữa hai giải pháp là rất rõ ràng:
- Nhà thép tiền chế: Cấu kiện được sản xuất tại nhà máy song song với thi công móng, sau đó lắp ráp tại công trường. Tổng thời gian từ ký hợp đồng đến bàn giao thô thường chỉ từ 3 đến 4 tháng (theo thực tế triển khai của các nhà thầu EPC tại Việt Nam).
- Nhà bê tông cốt thép: Phải chờ bê tông đủ cường độ sau mỗi lớp đổ (tối thiểu 28 ngày theo TCVN 4453:1995), không thể tăng tốc. Tổng thời gian thường kéo dài từ 12 đến 18 tháng tùy quy mô và số tầng.
Lưu ý: Số liệu mang tính tham chiếu, tiến độ thực tế phụ thuộc vào quy mô, địa điểm và năng lực nhà thầu.
3. So sánh chi phí nhà thép tiền chế và nhà bê tông cốt thép theo tổng vòng đời
Một sai lầm phổ biến khi đánh giá chi phí hai loại kết cấu là chỉ nhìn vào đơn giá xây dựng ban đầu. Phân tích Tổng chi phí sở hữu (Total Cost of Ownership, viết tắt TCO) trong suốt 20 năm vận hành mới là cơ sở để đưa ra quyết định toàn diện.
Bảng 2: So sánh chi phí theo vòng đời công trình
|
Hạng mục
|
Nhà thép tiền chế
|
Nhà bê tông cốt thép
|
Nguồn tham khảo
|
|
Chi phí xây dựng (kho/xưởng công nghiệp, TP.HCM 2024–2025)
|
~1.4 – 3.2 triệu VNĐ/m²
|
~5 – 9 triệu VNĐ/m²
|
Bộ Xây dựng Việt Nam; Sở Xây dựng TP.HCM; Báo giá nhà thầu EPC 2024–2025
|
|
Chi phí móng
|
Giảm khoảng 20–40% nhờ tải trọng nhẹ
|
Móng đơn: ~300.000 – 800.000 VNĐ/m²
Móng cọc: ~800.000 – 2.5 triệu VNĐ/m²
|
TCVN 10304:2014; Khảo sát báo giá nền móng thực tế TP.HCM
|
|
Chi phí bảo trì 20 năm
|
Sơn bảo trì mỗi 7–15 năm
~1–3% giá trị công trình/lần
|
Chi phí tăng theo thời gian (chống thấm, xử lý nứt, ăn mòn cốt thép)
|
Hiệp hội Kết cấu Thép Việt Nam; Tài liệu bảo trì kết cấu bê tông
|
|
Khả năng mở rộng
|
Dễ mở rộng, lắp ghép module, không ảnh hưởng kết cấu chính
|
Khó mở rộng, thường phải phá dỡ một phần, chi phí phát sinh cao
|
Tổng hợp từ thực tiễn thi công & tài liệu kỹ thuật ngành
|
|
Giá trị thu hồi cuối vòng đời
|
Thép phế liệu: ~8 – 13 triệu VNĐ/tấn
|
Gần như không có giá trị thu hồi, phát sinh chi phí xử lý
|
Hiệp hội Thép Việt Nam; Báo giá thị trường phế liệu 2024–2025
|
|
Tổng chi phí vòng đời (TCO 20 năm)
|
Tiết kiệm khoảng 15–35% so với BTCT cùng quy mô
|
Cao hơn do chi phí móng, thời gian thi công và chi phí cơ hội
|
World Steel Association; Báo cáo lifecycle cost từ nhà thầu EPC
|
Lưu ý: Chi phí mang tính tham khảo, phụ thuộc quy mô, địa chất và yêu cầu kỹ thuật từng dự án.
4. Độ bền của nhà thép tiền chế so với nhà bê tông cốt thép
4.1. Khả năng chịu lực cơ học
- Thép kết cấu có đặc tính dẻo dai cao, chịu đồng thời lực kéo, nén, uốn và xoắn, điều mà bê tông thuần túy không đáp ứng được nếu không có cốt thép gia cường.
- Kết cấu thép có khả năng phân tán lực địa chấn tốt hơn nhờ tính dẻo và biến dạng đàn hồi, phù hợp cho vùng có nguy cơ động đất từ cấp 6 đến cấp 7 theo TCVN 9386:2012.
- Nhà BTCT chịu tải trọng tĩnh rất tốt, nhưng khi có biến dạng lệch hoặc lún không đều, kết cấu dễ xuất hiện vết nứt, đặc biệt trên nền đất yếu.
4.2. Tuổi thọ và khả năng chống ăn mòn
Thách thức lớn nhất của kết cấu thép tại Việt Nam là môi trường nhiệt đới ẩm, nhiều khu vực ven biển có hàm lượng muối cao. Để đạt tuổi thọ từ 50 đến 100 năm, kết cấu thép cần được xử lý bề mặt đúng tiêu chuẩn: làm sạch đạt cấp SA 2.5 (tiêu chuẩn ISO 8501), sơn lót epoxy chống gỉ và lớp phủ hoàn thiện chịu thời tiết. Với hệ thống chống ăn mòn đúng kỹ thuật, tuổi thọ kết cấu thép tương đương hoặc vượt trội so với BTCT trong điều kiện khí hậu Việt Nam.

Đối với nhà BTCT, vấn đề ăn mòn cốt thép bên trong do thấm nước và carbonat hóa bê tông là nguyên nhân phổ biến làm giảm tuổi thọ công trình, đặc biệt ở vùng ven biển. Chi phí sửa chữa và gia cường kết cấu BTCT thường cao và khó thực hiện mà không ảnh hưởng đến hoạt động của công trình.
5. Nhà thép tiền chế có thân thiện môi trường hơn nhà bê tông cốt thép không?
Với xu hướng ESG (Môi trường, Xã hội và Quản trị) ngày càng được chú trọng trong đánh giá đầu tư và xuất khẩu, lựa chọn vật liệu xây dựng không còn chỉ là bài toán kinh tế.
- Tái chế hoàn toàn: Thép kết cấu có thể tái chế 100% sau khi kết thúc vòng đời công trình, không có vật liệu bỏ đi. Tỷ lệ tái chế thép xây dựng toàn cầu hiện đạt khoảng từ 85 đến 90% (Nguồn: World Steel Association, Steel Statistical Yearbook 2023).
- Phát thải CO₂ thấp hơn: Sản xuất xi măng Portland phát thải khoảng từ 0,8 đến 0,9 tấn CO₂ cho mỗi tấn xi măng (Nguồn: IEA, Cement Technology Roadmap 2023). Trong khi đó, thép tái chế từ phế liệu qua lò điện hồ quang phát thải chỉ khoảng từ 0,4 đến 0,6 tấn CO₂/tấn, thấp hơn đáng kể.
- Thi công ít phát thải: Lắp ráp cấu kiện thép tại công trường tạo ít chất thải hơn so với đổ bê tông và tháo ván khuôn; không phát sinh bùn thải hay nước xi măng.
- Hiệu quả năng lượng vận hành: Mái và vách sandwich panel với lớp cách nhiệt phù hợp có thể giảm tiêu thụ điện điều hòa từ 25 đến 40% tùy điều kiện khí hậu.
- Sẵn sàng cho năng lượng tái tạo: Mái thép phẳng và độ dốc đều thuận lợi cho lắp đặt hệ thống điện mặt trời áp mái, phù hợp với lộ trình Net Zero 2050 của Việt Nam.
6. Bảng so sánh nhanh ưu và nhược điểm
Bảng 3: Tổng hợp so sánh nhà thép tiền chế và nhà bê tông cốt thép
|
Tiêu chí
|
Nhà thép tiền chế
|
Nhà bê tông cốt thép
|
|
Tốc độ thi công
|
Từ 2 đến 4 tháng cho công trình 5.000 m² (lắp ráp sẵn từ nhà máy)
|
Từ 12 đến 18 tháng do chờ bê tông đạt cường độ thiết kế (28 ngày mỗi lớp)
|
|
Chi phí ban đầu
|
Thấp hơn từ 20 đến 30% với công trình từ 3.000 m² trở lên
|
Chi phí vật liệu và nhân công cao hơn với quy mô lớn
|
|
Vượt nhịp không cột
|
Xuất sắc: từ 30 đến 60 m (AISC LRFD, TCVN 5575:2012)
|
Hạn chế: thường không quá 9 m, cần nhiều cột đỡ
|
|
Khả năng chống cháy
|
Cần sơn hoặc bọc chống cháy theo TCVN 2622:1995 (thép mất cường độ ở khoảng 500°C)
|
Chịu lửa tốt hơn tự nhiên theo kết cấu (BTCT chịu từ 2 đến 4 giờ)
|
|
Linh hoạt kiến trúc
|
Tối ưu cho công nghiệp, logistics, kho bãi; hạn chế với mặt đứng phức tạp
|
Linh hoạt cho kiến trúc đa dạng, nhà cao tầng, công trình dân dụng
|
|
Thân thiện môi trường
|
Tái chế 100%; phát thải CO₂ sản xuất thấp hơn xi măng khoảng 30 đến 40% (Nguồn: World Steel Association 2023)
|
Sản xuất xi măng phát thải khoảng 0,9 tấn CO₂/tấn sản phẩm (IEA 2023)
|
|
Mở rộng và cải tạo
|
Dễ dàng, linh hoạt mở rộng module
|
Khó thực hiện, chi phí phá dỡ và xây lại cao
|
|
Phù hợp nhất cho
|
Nhà xưởng, kho bãi, nhà máy, logistics, trung tâm phân phối
|
Nhà ở, tòa nhà cao tầng, công trình kiến trúc phức tạp
|
Nhìn tổng thể, nhà thép tiền chế là lựa chọn tối ưu cho phần lớn dự án công nghiệp, thương mại và logistics, đặc biệt khi tiến độ, chi phí vòng đời và khả năng mở rộng là các ưu tiên hàng đầu. Nhà bê tông cốt thép phù hợp hơn cho công trình dân dụng phức tạp, nhà nhiều tầng chịu tải trọng đặc biệt hoặc công trình có yêu cầu kiến trúc đặc thù.
Sự lựa chọn giữa nhà thép tiền chế và nhà bê tông cốt thép không có đáp án tuyệt đối áp dụng cho mọi dự án. Nhưng với các công trình công nghiệp, logistics và thương mại quy mô vừa đến lớn tại Việt Nam, dữ liệu từ nhiều công trình thực tế cho thấy nhà thép tiền chế mang lại lợi thế toàn diện hơn về tiến độ, tổng chi phí vòng đời và khả năng thích ứng với tương lai. Điều quan trọng là cần tính toán cụ thể cho từng dự án, bao gồm đặc điểm địa chất, yêu cầu vận hành và kế hoạch mở rộng, thay vì quyết định chỉ dựa trên đơn giá xây dựng ban đầu.
Tài liệu tham khảo chính: TCVN 5575:2012 (Kết cấu thép); TCVN 4453:1995 (Thi công bê tông); TCVN 9386:2012 (Thiết kế kháng chấn); AISC LRFD; IEA Cement Technology Roadmap 2023; World Steel Association Statistical Yearbook 2023; Sở Xây dựng TP.HCM, Thông báo giá vật liệu 2024.
